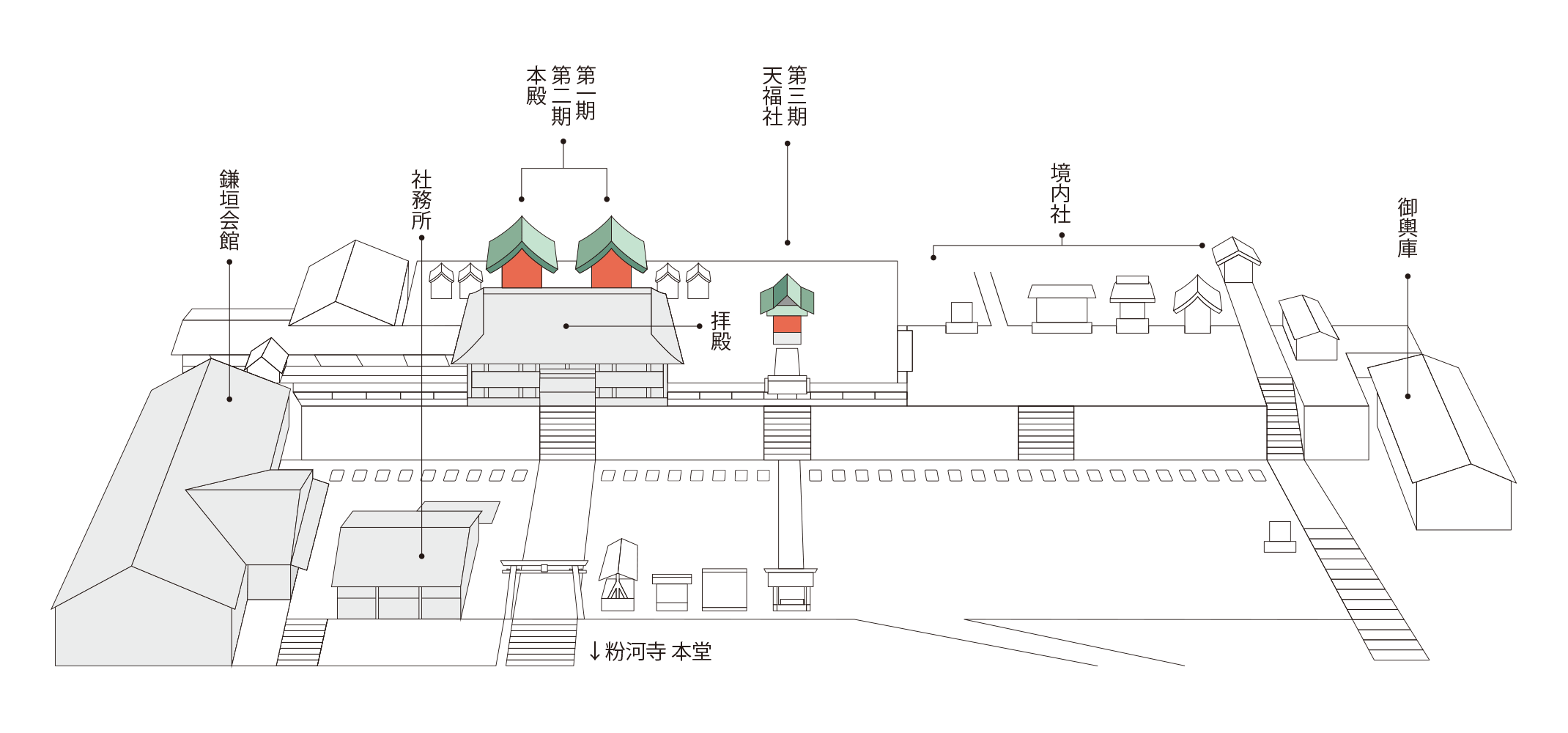

正遷宮事業計画
御遷宮事業計画
一、本殿補修工事(本殿2棟)
一、天福社補修工事
一、鎌垣会館補修工事(トイレ、エアコンほか)
一、拝殿・社務所補修工事
一、境内環境整備・境内社補修工事
一、調度品並びに祭器具類の調製
一、遷座祭・奉祝祭以下諸祭典の執行
一、その他御神徳高揚に伴う事業
御遷宮行事計画
| 本殿工事(第一期) | 本殿仮殿遷座祭(丹生津比賣命) | 令和8年秋 |
| 本殿工事期間(丹生津比賣命) | 令和8年秋〜令和9年春 | |
| 本殿遷座祭(丹生津比賣命) | 令和9年春 | |
| 本殿工事(第二期) | 本殿仮殿遷座祭(天忍穂耳命) | 令和10年秋 |
| 本殿工事期間(天忍穂耳命) | 令和10年秋〜令和11年春 | |
| 本殿遷座祭(天忍穂耳命) | 令和11年春 | |
| 天福社(第三期) | 本殿仮殿遷座祭 | 令和12年 |
| 本殿工事期間 | 令和12年 | |
| 本殿遷座祭 | 令和12年 | |
| 奉祝祭 | 令和12年 | |
| 付帯工事 | 鎌垣会館 | 令和8年〜令和12年 |
| 拝殿 | 令和8年〜令和12年 | |
| 境内社・境内環境整備 | 令和8年〜令和12年 | |
| 社務所そのほか | 令和8年〜令和12年 | |
| 御遷宮完了奉祝行事 | 令和12年秋 | |
※進捗状況により事業計画は変更する場合があります。
